사도개설허가 뜻 절차(신청서류, 처리기간, 사용검사)

Pulin blog 2026. 9. 28. 21:38

사도개설허가 뜻 절차는 개인이나 법인이 공도에 연결되는 사적인 도로를 새로 만들거나 개축·증축·변경할 때 관할 행정청의 허가를 받는 제도를 말한다. 사도법상 사도는 도로법상 도로·농어촌도로 등 법에서 정한 공적인 도로가 아닌 길로서 그런 도로에 연결되는 길을 뜻한다. 허가는 단순히 길을 내는 신고가 아니라 도로 구조, 토지 사용권, 주변 주거환경과 통행 안전까지 확인하는 절차다. 허가를 받은 뒤 공사를 마치면 원칙적으로 사용검사까지 받아야 한다.



도로 설계도와 토지 지도를 배경으로 사도개설허가 뜻 절차 문구를 크게 보여주는 대표 카드

사도개설허가 뜻 절차는 어떤 경우에 필요할까?

사도법 제4조에 따라 사도를 새로 개설하거나 기존 사도를 개축·증축·변경하려는 경우에는 특별자치시장·특별자치도지사 또는 관할 시장·군수·구청장의 허가를 받아야 한다. 토지 소유자가 자기 땅에 길을 낸다고 해서 언제나 자유롭게 공사할 수 있는 것은 아니다.



구분 확인할 내용
개설 새로운 사도를 만드는 경우
개축 기존 사도의 구조를 고쳐 다시 만드는 경우
증축 기존 사도의 폭이나 규모 등을 늘리는 경우
변경 허가받은 사도의 구조·형태 등을 바꾸는 경우



허가 여부를 판단할 때는 사도의 구조기준에 맞는지, 신청인이 해당 토지를 소유하거나 사용할 권리가 있는지, 다른 법령의 제한에 위배되지 않는지 등을 본다. 주변 주민의 주거환경을 심각하게 침해하거나 사람의 통행에 위험을 줄 것으로 판단되는 경우도 허가가 제한될 수 있다.



또 모든 사적인 길이 사도법 적용 대상이 되는 것은 아니다. 다른 법률에 따라 설치하는 도로나 공원·공장·주택단지처럼 동일한 시설 안에 설치하는 도로 등은 적용 제외가 될 수 있어 토지 상황을 먼저 확인하는 것이 좋다.

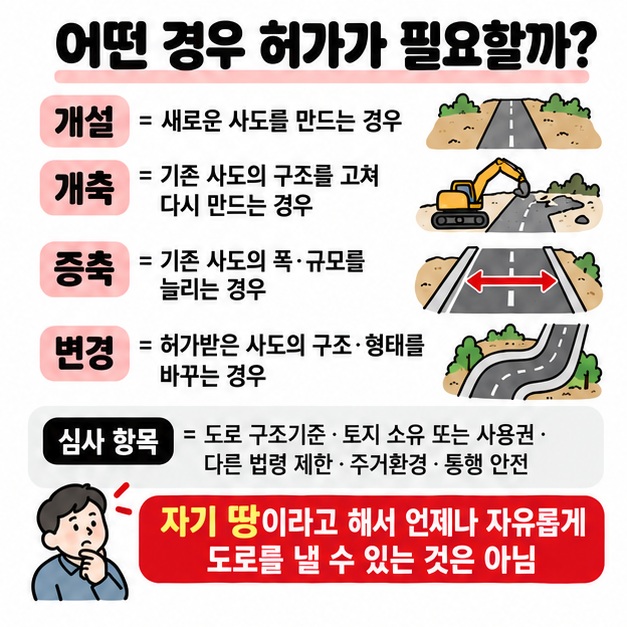

사도 개설 개축 증축 변경과 허가 심사에서 구조기준 토지사용권 다른 법령 통행안전을 확인하는 카드

사도개설허가는 어떻게 신청할까?

정부24 안내 기준으로 사도개설·개축·증축·변경 허가는 관할 시·군·구 등에 방문하거나 우편으로 신청할 수 있다. 안내된 처리기간은 총 7일이고 수수료는 없다. 다만 다른 인허가와 협의가 필요한 경우 실제 소요기간은 현장과 지자체 사정에 따라 달라질 수 있다.



  1. 도로 위치와 연결 대상, 토지 소유관계를 먼저 확인한다.
  2. 사도개설 허가신청서와 계획도면을 준비한다.
  3. 공사계획서와 공사경비 예산명세서를 작성한다.
  4. 평면도·종단면도·횡단면도와 필요한 상세도가 포함된 설계도를 준비한다.
  5. 타인 소유 토지를 사용한다면 사용권한을 증명하는 서류를 첨부한다.
  6. 관할 특별자치시·특별자치도 또는 시·군·구에 제출해 심사를 받는다.



교량 등 주요 구조물을 설치한다면 구조검토서가 추가될 수 있고, 기존 배수체계에 영향을 줄 우려가 있으면 수리검토서가 필요하다. 기존 사도개설자가 아닌 사람이 기존 사도의 일부를 개축·증축·변경하려는 경우에는 기존 사도개설자의 동의서도 요구된다.



공식 민원 절차와 구비서류는 정부24 사도개설(개축·증축·변경) 허가 안내 바로가기에서 확인할 수 있다.

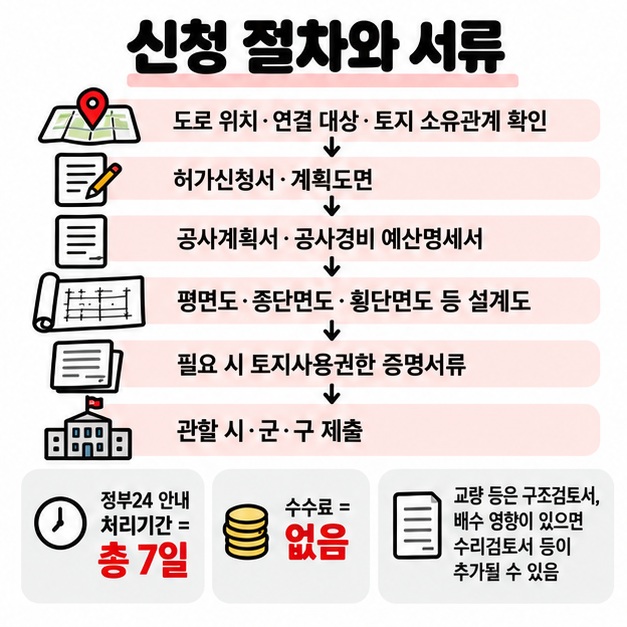

계획도면 공사계획서 예산명세서 설계도 토지사용권 서류를 준비해 관할 시군구에 사도개설허가를 신청하는 카드

허가를 받은 뒤 바로 도로를 사용할 수 있을까?

원칙적으로 공사를 마쳤다고 바로 사용하는 것은 아니다. 사도법 제6조에 따라 공사를 완료한 뒤 관할 행정청의 사용검사를 받아야 하고, 사용검사를 받기 전에는 사도를 사용할 수 없다. 다만 기존 사도의 개축·증축·변경 과정에서 안전조치를 포함한 사용계획을 제출하고 행정청이 통행에 위험이 없다고 인정한 경우에는 예외가 있을 수 있다.



  • 공사가 끝나면 사도 사용검사 신청서를 제출한다.
  • 사도 개설 전·후를 구분할 수 있는 도면과 사진이 포함된 준공도서를 준비한다.
  • 지적소관청이 발행하는 지적측량성과도를 첨부한다.
  • 사도의 유지·관리 계획서를 제출한다.
  • 사용검사가 완료되면 사용검사 확인증을 발급받는다.



허가를 받은 사람은 보기 쉬운 장소에 허가내용을 적은 표지를 설치해 공시해야 한다. 사도는 개설자가 관리하는 것이 원칙이므로 개설 이후에도 유지·보수와 안전관리를 계속 신경 써야 한다.



또 사도개설허가와 건축허가, 개발행위허가, 산지전용허가, 농지전용허가 등은 서로 같은 절차가 아니다. 토지의 지목과 용도지역, 진입도로 계획에 따라 별도의 인허가가 함께 필요한 경우가 있으므로 설계 전에 관할 지자체 담당부서에 확인하는 것이 좋다.

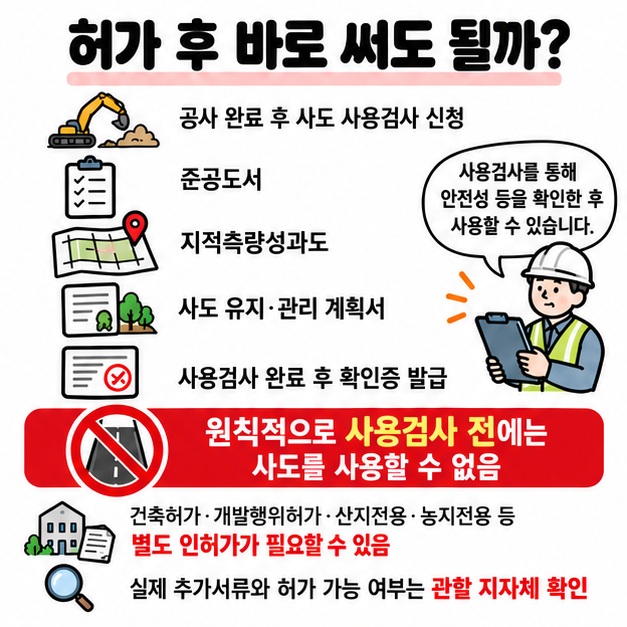

공사 완료 후 준공도서 지적측량성과도 유지관리계획서를 제출하고 사용검사를 받은 뒤 사도를 사용하는 절차 카드

마치면서

사도개설허가 뜻 절차는 공도에 연결되는 사적인 도로를 새로 만들거나 변경하기 전에 관할 행정청의 허가를 받는 과정이다. 신청할 때는 계획도면·공사계획서·예산명세서·설계도 등이 기본이고, 타인 토지를 쓰거나 구조물·배수에 영향이 있으면 추가서류가 필요할 수 있다. 허가 후 공사를 완료했다면 사용검사까지 받아야 하므로 개설허가와 준공 이후 절차를 함께 준비하는 것이 좋다.



[안내드립니다] 이 글은 2026년 9월 28일 기준 사도법, 사도법 시행령·시행규칙과 정부24 민원 안내를 바탕으로 정리한 일반 정보입니다. 실제 허가 가능 여부와 추가 인허가·구비서류는 토지 위치, 도로 구조, 소유관계와 관할 지자체 조례 및 심사에 따라 달라질 수 있으므로 신청 전 관할 행정청에 확인하시기 바랍니다.
